2026 फुटपाथ ओवरले परियोजना
निर्माण अनुसूची
निर्माण 3 अगस्त, 2026 को शुरू हुआ और 19 अक्टूबर, 2026 तक जारी रहने की उम्मीद है। शेड्यूल अत्यधिक मौसम पर निर्भर है और जैसे-जैसे निर्माण आगे बढ़ेगा, इसमें बदलाव हो सकता है।
प्रमुख प्रत्याशित गतिविधियों में शामिल हैं:
-
प्रारंभिक साइट की तैयारी, उपयोगिता कम करना, और कंक्रीट और फुटपाथ की मरम्मत:
-
3–25 अगस्त
-
-
इस्साक्वा-पाइन लेक रोड एसई रात का काम:
-
फुटपाथ योजना: 17-19 अगस्त
-
डामर फ़र्श: 20-25 अगस्त
-
-

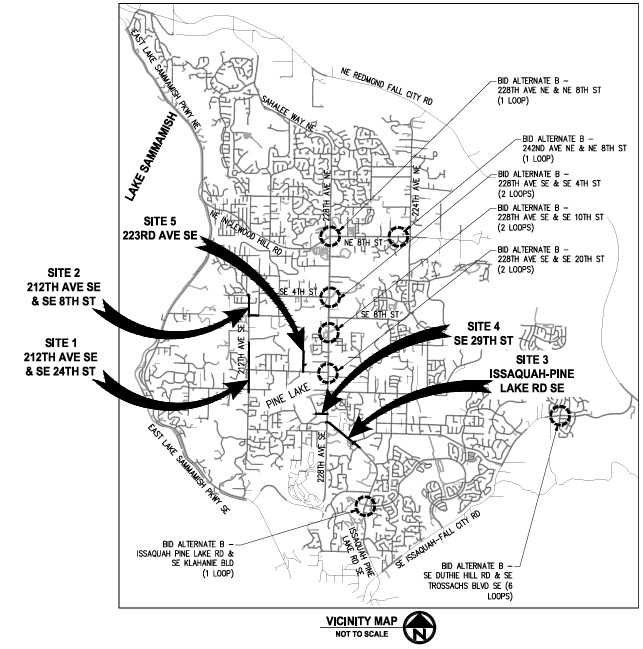

212वीं एवेन्यू एसई, एसई 8वीं स्ट्रीट, 223वीं एवेन्यू एसई और एसई 29वीं स्ट्रीट:
-
फुटपाथ की योजना: 26 अगस्त–1 सितंबर
-
डामर फ़र्श: 28 अगस्त-15 सितंबर
-
-
उपयोगिता समायोजन, फुटपाथ चिह्न, हस्ताक्षर और ट्रैफ़िक-लूप कार्य:
-
19 अक्टूबर तक जारी
-
निर्माण प्रगति के रूप में अतिरिक्त शेड्यूल अपडेट पोस्ट किए जाएंगे।

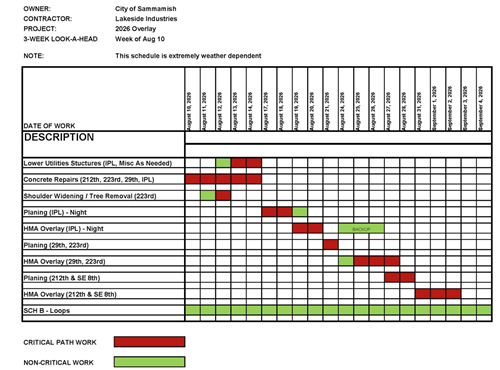

अद्यतन 8/12/26:
परियोजना सारांश

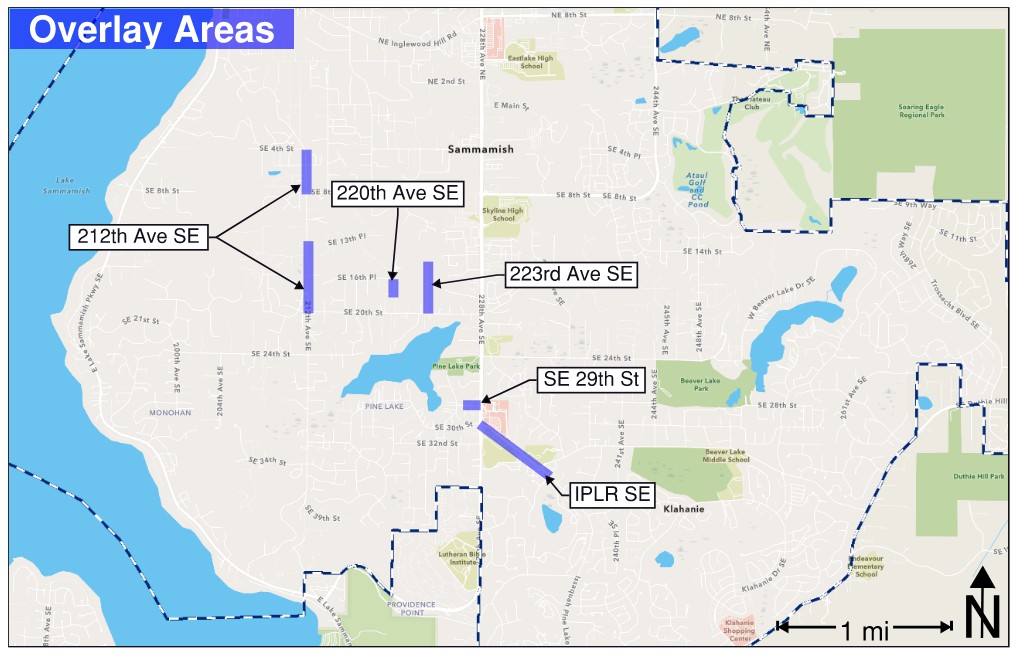

सम्मामिश 2026 ओवरले प्रोजेक्ट का शहर पूरे शहर में चार सड़कों पर फुटपाथ को फिर से तैयार करेगा:
- 212वीं एवेन्यू एसई: एसई 24वीं स्ट्रीट से एसई 14वें स्थान तक, और एसई 8वीं स्ट्रीट से एसई 4वीं स्ट्रीट तक
- इस्साक्वा-पाइन लेक रोड एसई: 228वें एवेन्यू एसई से 234वें एवेन्यू एसई तक
- एसई 29वीं स्ट्रीट: 228वें एवेन्यू एसई से 226वें एवेन्यू एसई तक
- 223आरडी एवेन्यू एसई: एसई 20वीं स्ट्रीट से सड़क के उत्तरी छोर तक
काम की प्रमुख वस्तुओं में मौजूदा डामर की ऊपरी परत को हटाना, सबबेस मरम्मत, नए हॉट-मिक्स-डामर फुटपाथ की नियुक्ति और नए सड़क चिह्नों की स्थापना शामिल है। एडीए अनुपालन को पूरा करने के लिए आसन्न पैदल यात्री अंकुश रैंप को भी अपग्रेड किया जाएगा।
यह परियोजना सिटी ऑफ सम्मामिश फुटपाथ प्रबंधन कार्यक्रम का हिस्सा है, जो सड़कों के प्रमुख सड़क रखरखाव प्रदान करता है। इस रखरखाव में सड़क ओवरले, फुटपाथ पुनर्वास, अंकुश और फुटपाथ की मरम्मत और विकलांग (एडीए) रेट्रोफिट कार्य के साथ उपयुक्त अमेरिकी शामिल हैं। फुटपाथ ओवरले परियोजनाएं ट्रैफिक सिग्नल के लिए फुटपाथ चिह्नों और वाहन का पता लगाने वाले लूप को भी बदल देती हैं। फुटपाथ प्रबंधन कार्यक्रम के बारे में अधिक जानकारी के लिए, नीचे दिए गए लिंक पर जाएं।
https://www.sammamish.us/projects/pavement-management
प्रोजेक्ट टाइमलाइम
नीचे दी गई समयरेखा अनुमानित है और परिवर्तन के अधीन है। कृपया अपडेट के लिए प्रोजेक्ट वेबसाइट देखना जारी रखें।
|
मील का पत्थर |
प्रत्याशित तिथि |
|
परियोजना की शुरुआत |
जनवरी 2026 |
|
डिज़ाइन |
फरवरी - मई 2026 |
|
बोली और अनुबंध वार्ता |
मई - जून 2026 |
|
पूर्व निर्माण |
अगस्त 2026 |
|
वाक्य-रचना |
अगस्त - अक्टूबर 2026 |
|
प्रोजेक्ट क्लोजआउट |
क्यू4 2026 |
